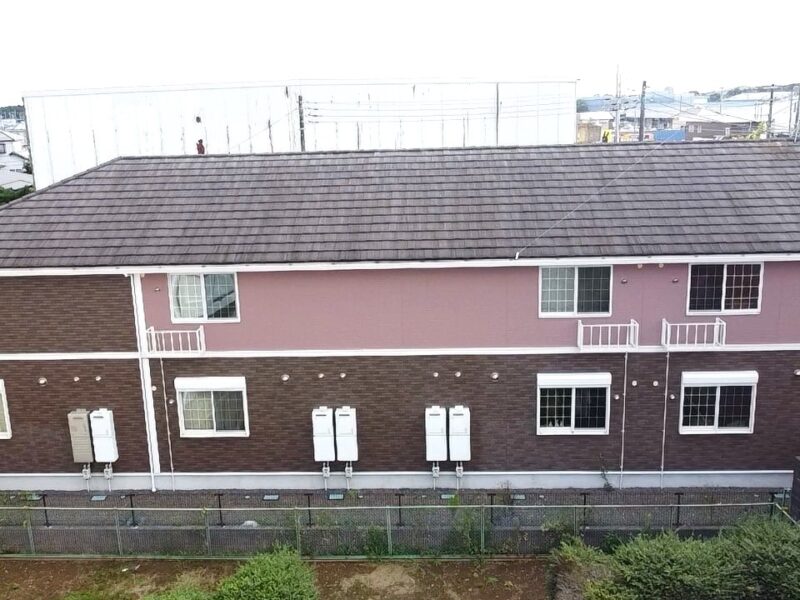

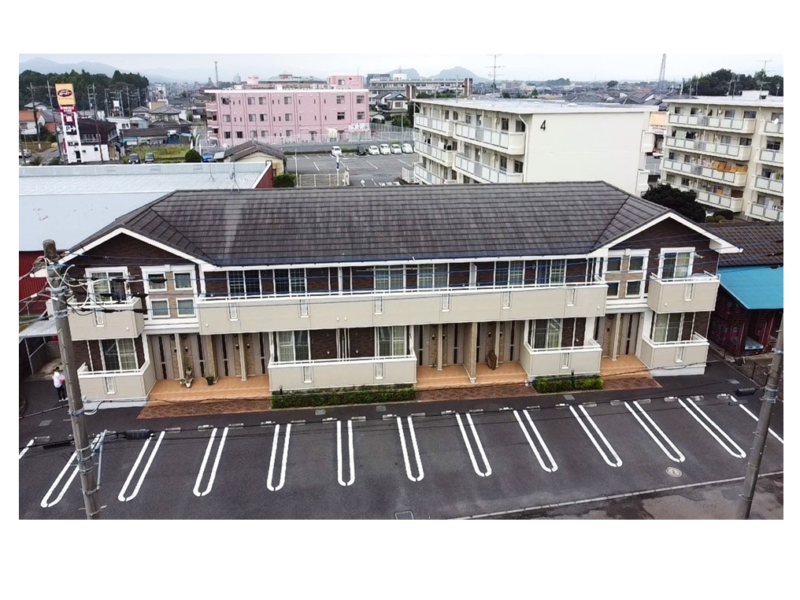

石岡市にてアパートの外壁塗装工事🏠
2024.11.14 (Thu)

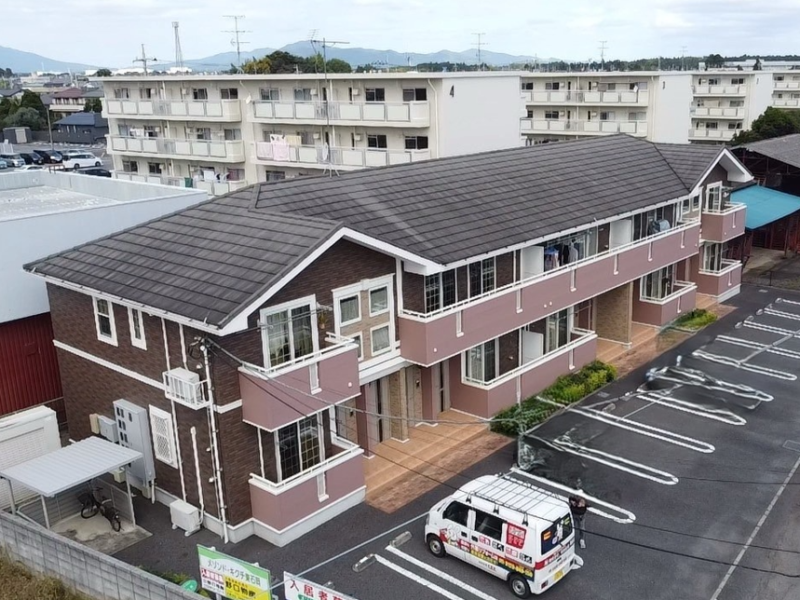

石岡市 施工データ
工事内容 | 外壁塗装工事 |
---|---|
施工日数 | 89日間 |
工事金額 | - |
メーカー・商品 | 【外壁塗装工事】茶色の外壁部分/クリヤー、下塗り:クリヤベースハイパー、白色の外壁部分/下塗り:無機有機ハイブリッドEPO、中塗り・上塗り:ウルトラ無機 【付帯部塗装工事】軒天:マルチエース、パーテイション・破風板・軒樋・竪樋・エアコンホースカバー・ベランダ下水切り・基礎上水切り:マックスシールド1500SI-JY |
シーリング工事(オートンイクシード) | 縦目地コーキング打ち替え/サッシ廻りコーキング増し打ち |
施工前、施工後写真
工事写真レポート

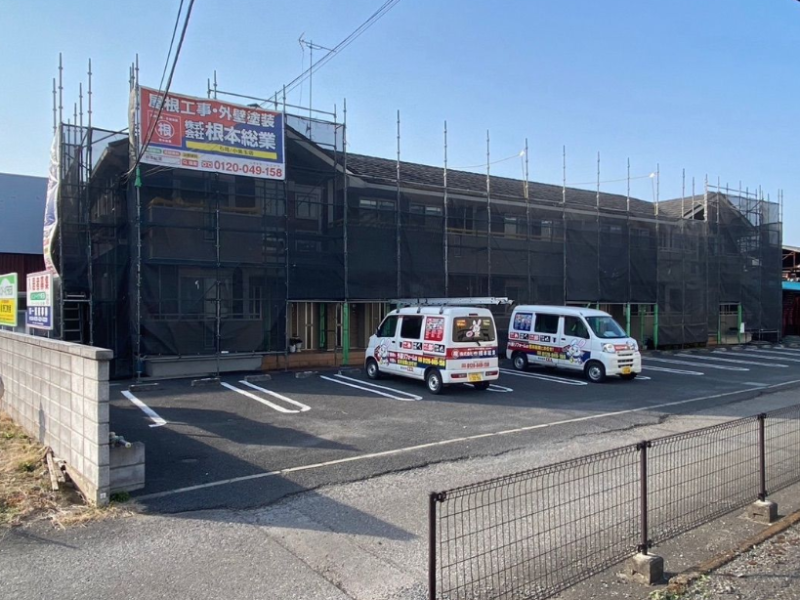

足場の設置作業

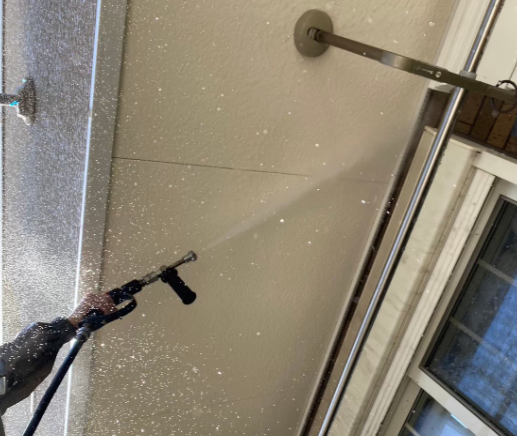

高圧洗浄作業

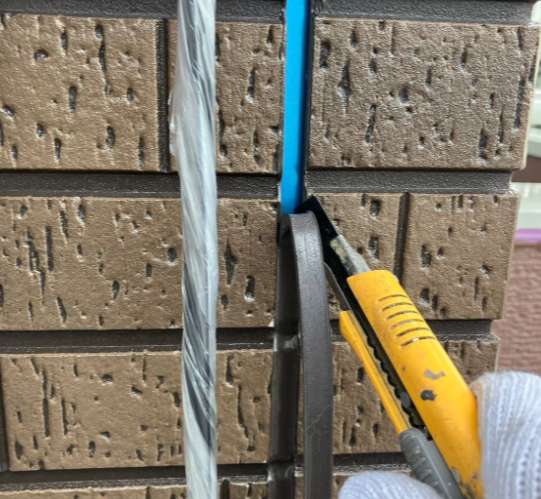

既存シーリングの撤去作業

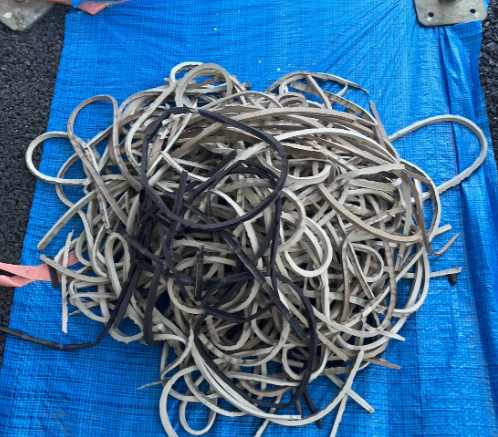

撤去した既存のシーリング
養生作業

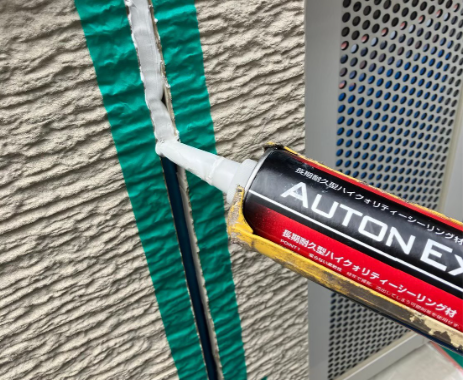

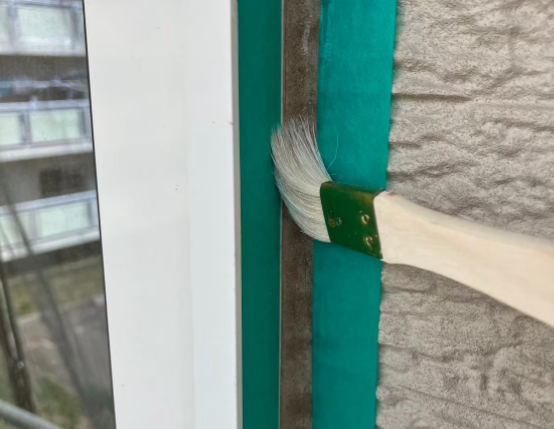

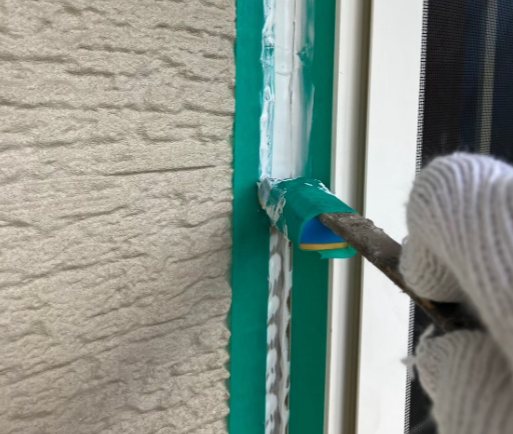

新たにシーリング打設のためのプライマー塗布
シーリング打設作業
シーリング打設後の均し作業

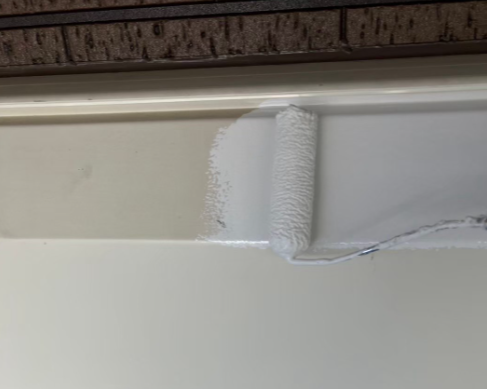

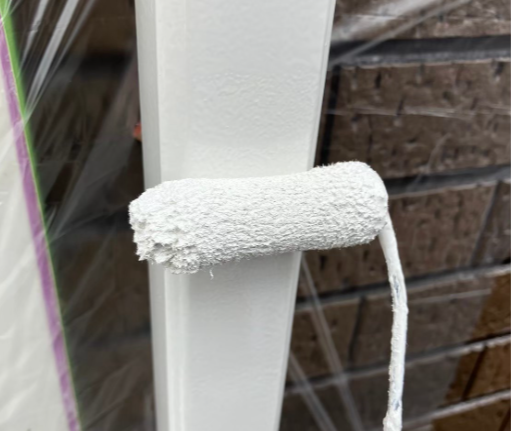

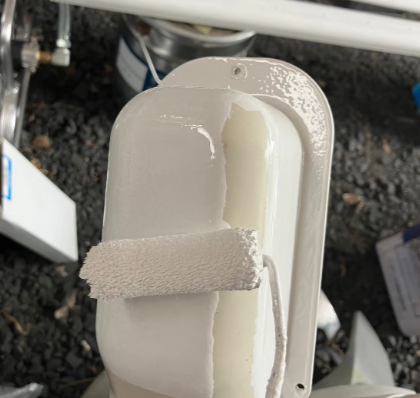

破風板1回目の塗装

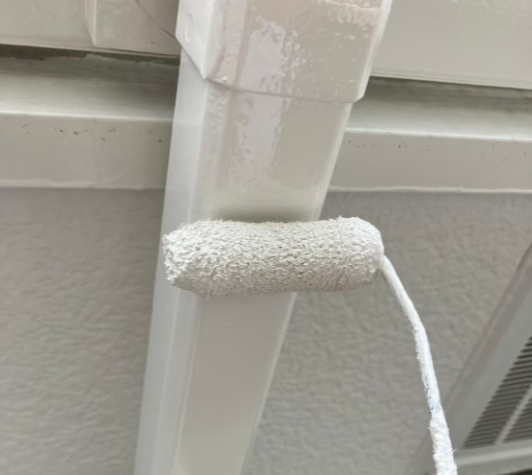

破風板2回目の塗装
横樋1回目の塗装
横樋2回目の塗装
縦樋1回目の塗装
縦樋2回目の塗装

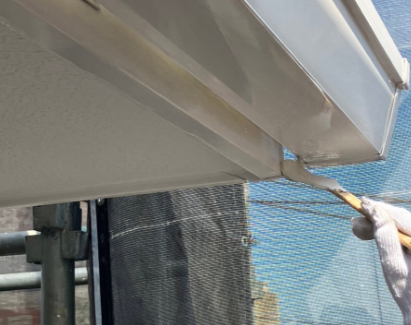

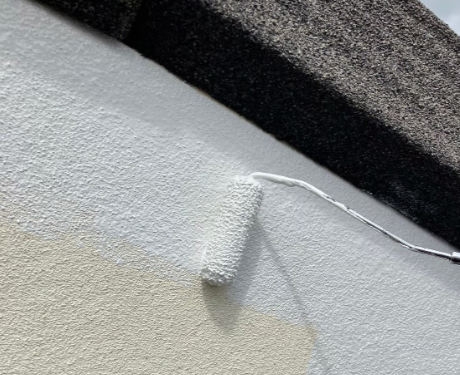

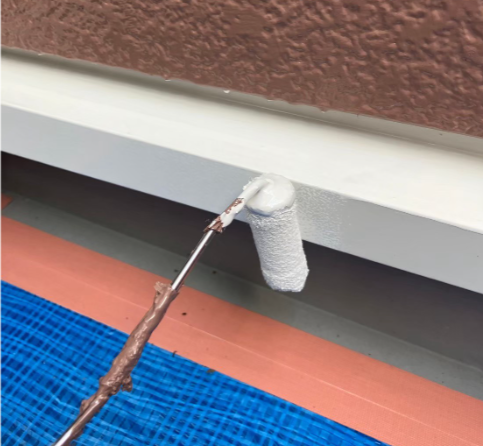

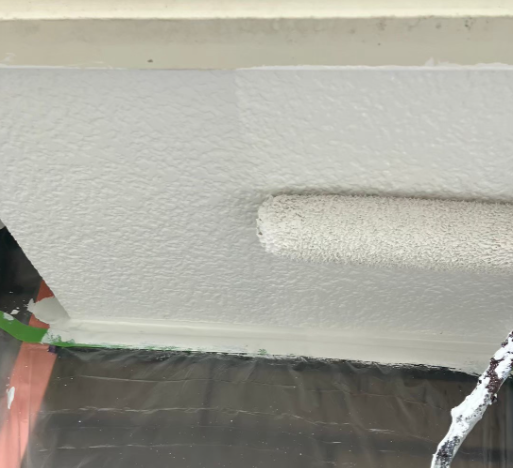

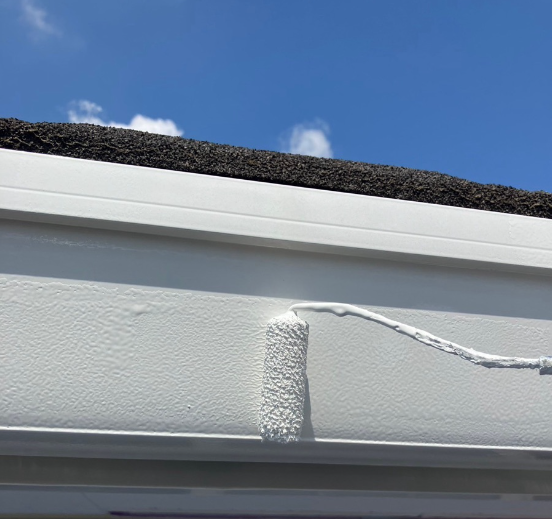

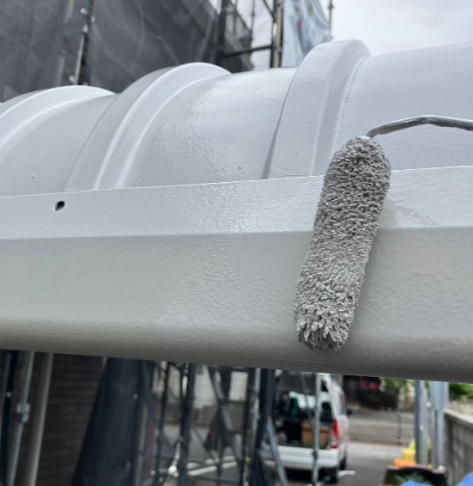

軒天1回目の塗装

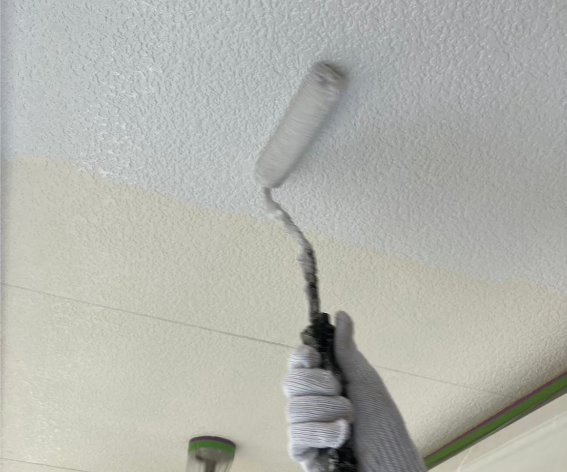

軒天2回目の塗装

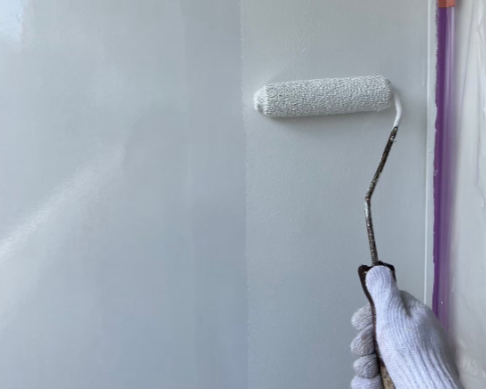

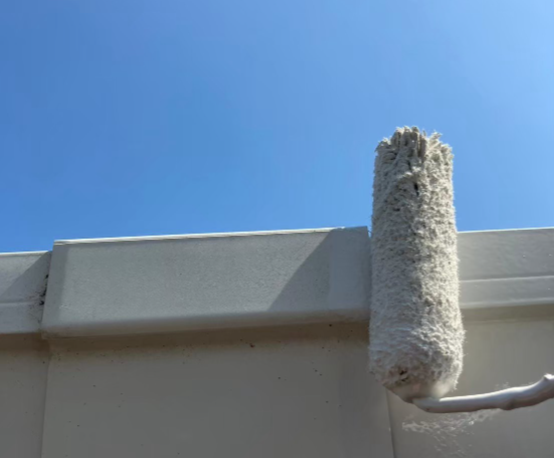

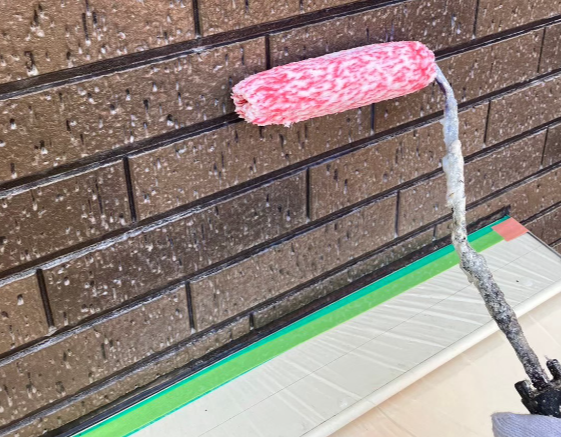

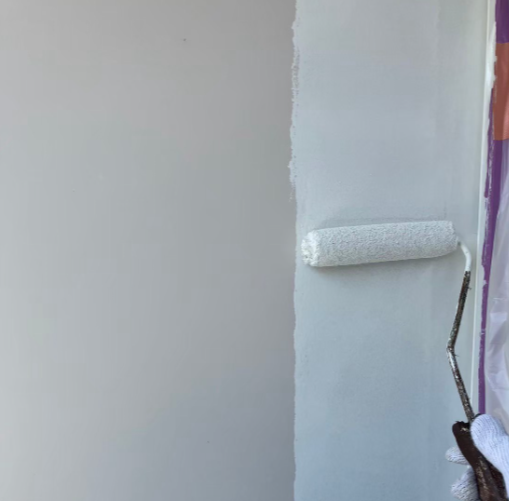

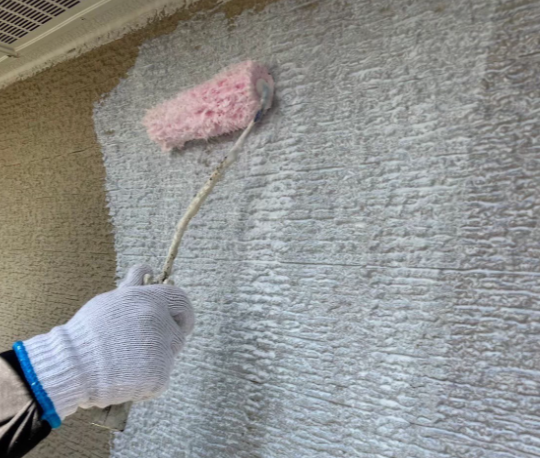

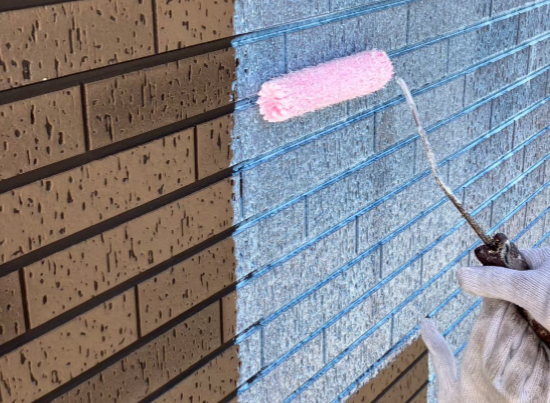

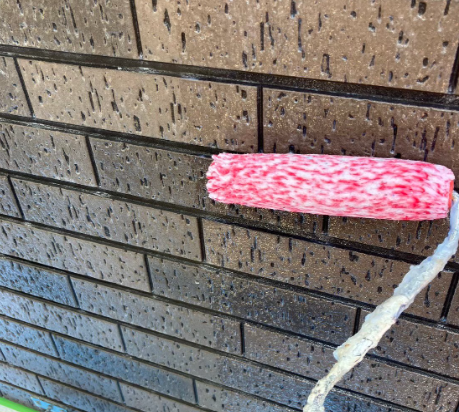

クリアー塗装以外の外壁下塗り施工状況

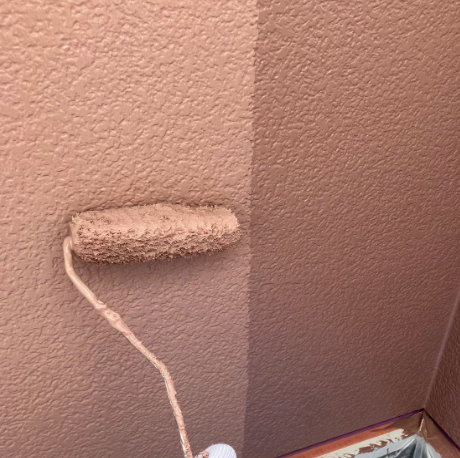

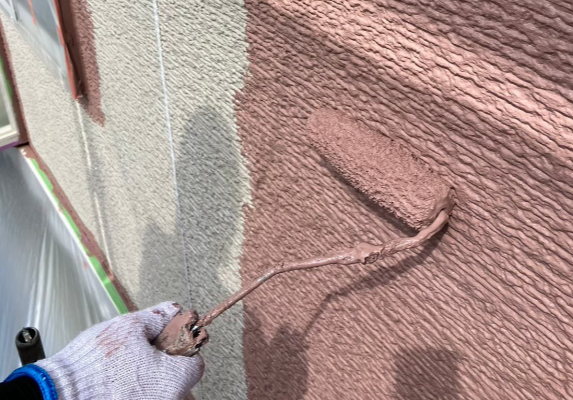

クリアー塗装以外の外壁中塗り施工状況
クリアー塗装以外の外壁上塗り施工状況
クリア材専用の下塗り施工状況
クリア材にて1回目の塗装
クリア材にて2回目の塗装

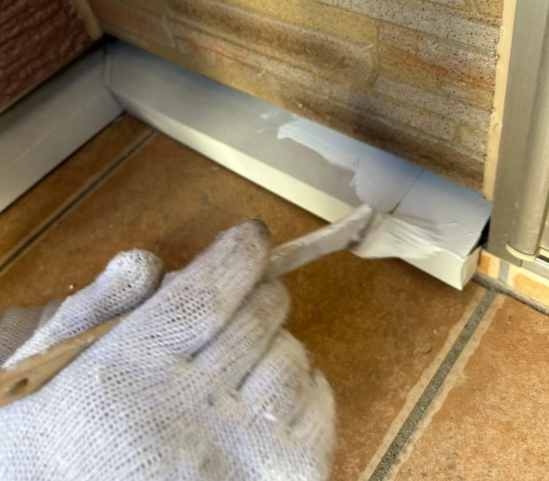

水切り1回目の塗装
水切り2回目の塗装

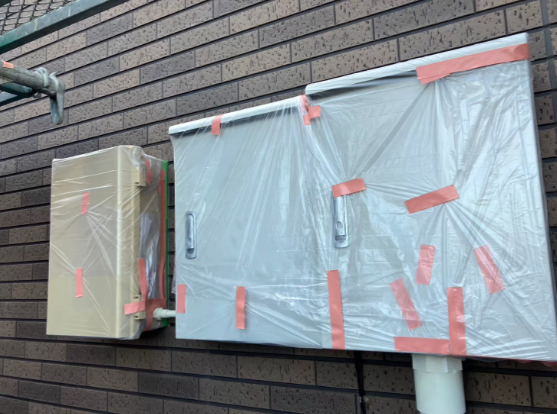

分電盤の塗装施工

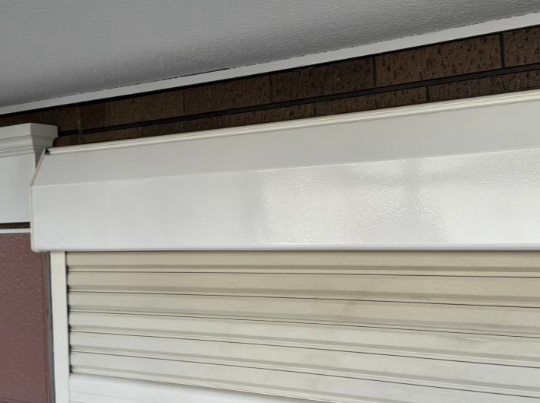

シャッターボックス1回目の塗装
シャッターボックス2回目の塗装
駐輪場の屋根の1回目の塗装
駐輪場の屋根の2回目の塗装

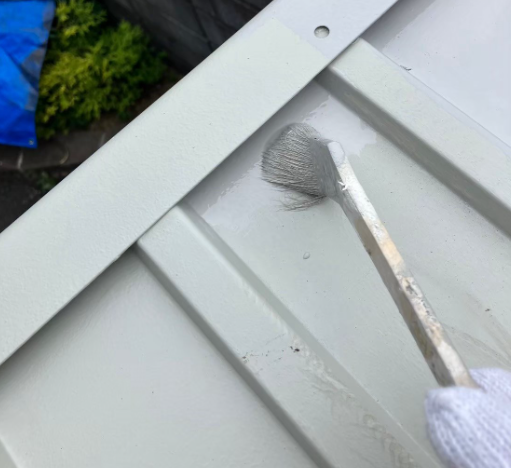

エアコンホースカバーの塗装
パーテイションパネルのケレン作業
パーテイションパネルの1回目の塗装
パーテイションパネルの2回目の塗装

施工完了です!!
